Padels couverts

Commune de Soufflenheim (67)
Construction de deux courts de padel couverts
Maîtrise d’Ouvrage : Commune de Soufflenheim
Mandataire : AAMR
Rôle : Architecte sous-traitant en charge du suivi de chantier

Je réalise actuellement le suivi de chantier pour la construction de deux courts de padel couverts à Soufflenheim (67), en sous-traitance de l’agence d’Architecture MORIN-ROUCHÈRE. Le projet, commandé par la commune de Soufflenheim, consiste en la création d’un bâtiment sportif de 28 mètres sur 23, classé ERP 5ème catégorie. L’implantation du bâtiment sur l’emplacement d’un vieux terrain de tennis existant permet de réutiliser cette surface comme fondation et support des nouveaux terrains. Elle permet également une réduction de 70% l’artificialisation du sol, principal défi des équipements sportifs neufs actuellement. Le béton poreux doublé d’une noue paysagère permet par ailleurs de garantir une gestion des eaux à la parcelle.

L’ouvrage se caractérise par une structure en portiques aluminium anodisé, une couverture et trois façades ouvertes en partie basse en membrane textile PVC, ainsi qu’une façade complète en bardage métallique double-peau isolé acoustiquement. Les deux terrains de Padel sont réalisés en béton poreux selon les normes de la Fédération Française de Tennis, avec un éclairage LED performant. Le bâtiment repose sur le sol de manière extrêmement légère, via 18 micropieux de 25cm de diamètre. La commune de Soufflenheim est internationalement réputée pour ses poteries, historiquement produite dans le village. Le sol est donc riche en poches d’argiles, ce qui a également influé sur le choix des fondations.

La mission de suivi consiste à coordonner l’ensemble des cinq lots — VRD, Gros-Œuvre, Bâtiment, Électricité et Équipements sportifs — au rythme de réunions hebdomadaires. Elle englobe le contrôle rigoureux de la conformité des travaux aux CCTP et aux plans d’exécution, la gestion des interfaces techniques entre corps d’état, ainsi que la conduite des échanges avec l’APAVE, en charge du contrôle technique, et le coordonnateur SPS. L’opération requiert une attention soutenue sur les responsabilités contractuelles de chaque intervenant et sur le respect des délais de transmission des pièces d’exécution, enjeux déterminants pour la tenue du calendrier global.

Voici quelques photos du chantier :

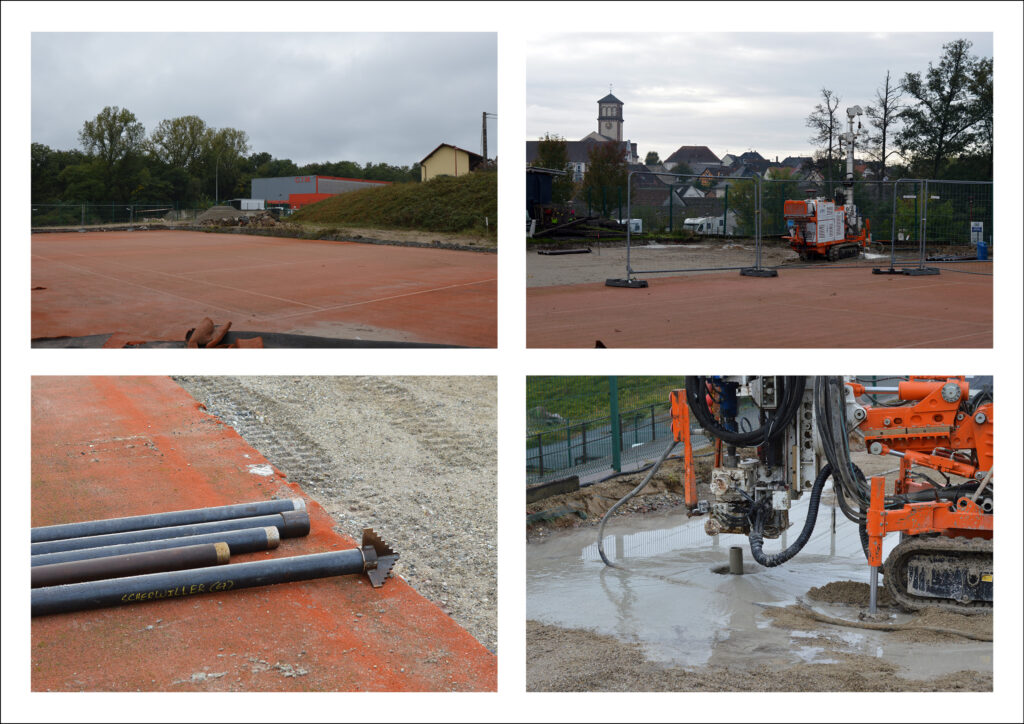

  • Forage des micropieux

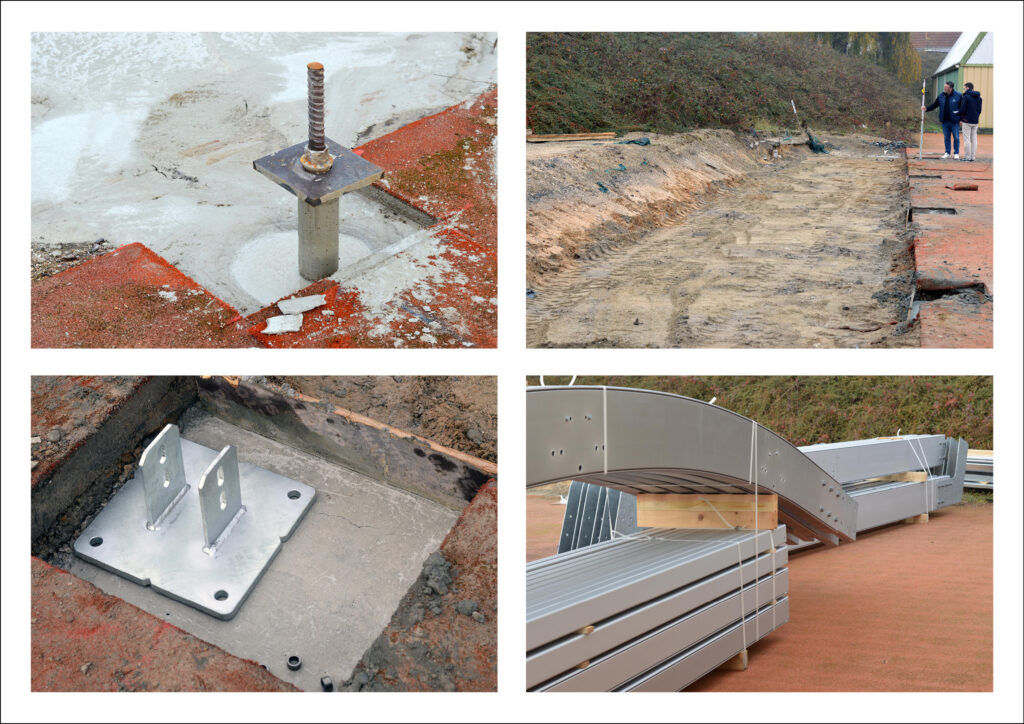

  • Maçonnerie des têtes de massifs
  • Fixation des platines

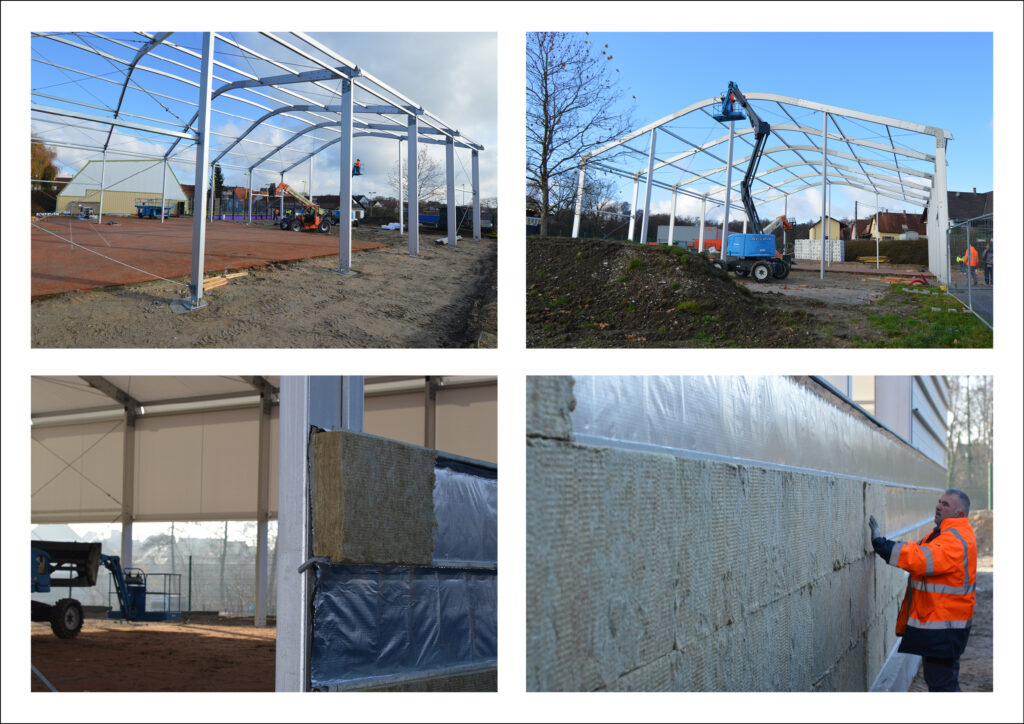

  • livraison de la charpente en aluminium

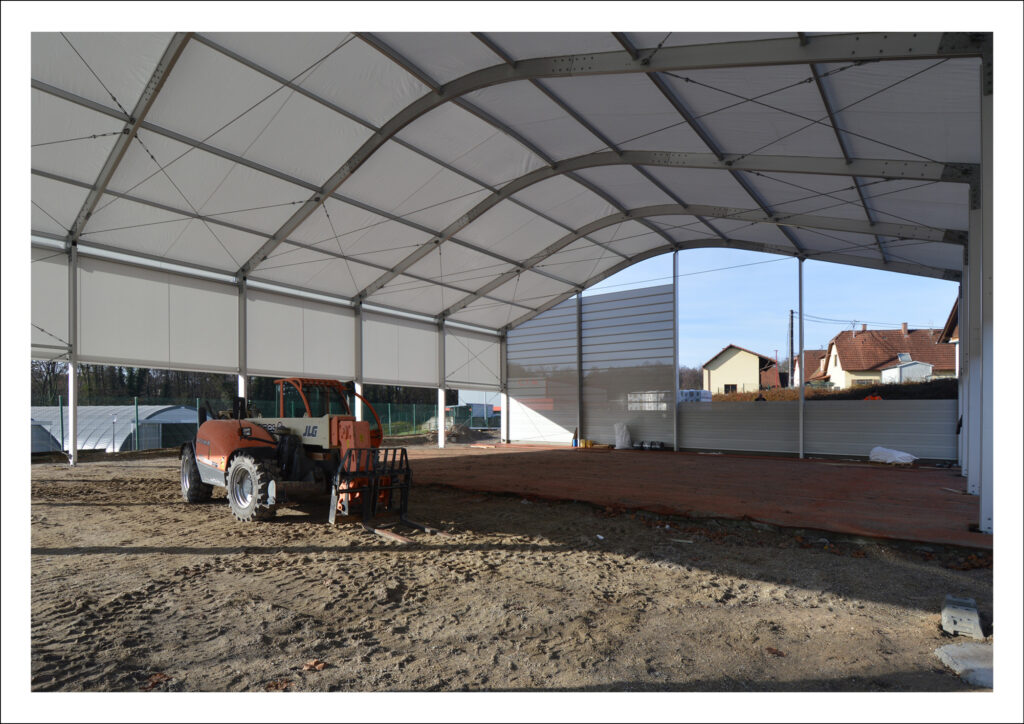

  • Montage de la charpente en une semaine
  • Entoilage et réglage minutieux des tirants
  • Montage de la paroi acoustique nord, type panneau sandwich

La livraison est prévue pour mars 2026.
